2024年冷库建造完整周期指南 | 附时间控制技巧
建一个冷库需要多长时间?这是冷链仓储、食品加工和医药物流行业最常关注的问题。冷库建造周期并非固定值,它会根据库体大小、温度标准、设备配置以及施工环境的不同而变化。
一般来说,小型冷库几周就能建好,而大型冷链物流园的冷库项目可能需要大几个月甚至更长时间。本文将为您详细解析冷库建造的完整周期,帮助您合理规划项目进度。
第一阶段:设计规划5-10天
设计规划是冷库建造的起点,也是决定后续效率的关键环节。这个阶段需要完成以下工作:
需求确认
:明确冷库的用途(食品保鲜、医药存储、冷链物流等)、温度范围、容量需求
现场勘测
:专业技术人员实地测量场地,评估层高、承重、水电条件
方案设计
:根据需求制定制冷系统方案、保温结构设计、电力配置方案
图纸审核
:客户确认设计方案,签订合同
时间因素
如果客户需求明确、场地数据齐全,设计阶段可控制在5天内;若需要多轮方案修改或涉及特殊工艺设计,可能延长至10天。

▲ 专业技术人员进行现场勘测与规划

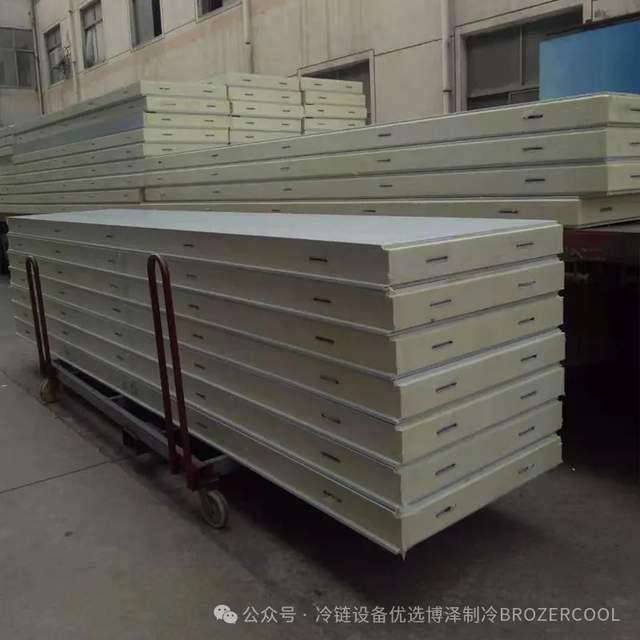

第二阶段:材料准备7-15天
设计方案确认后,进入材料采购与生产准备阶段:
时间因素
常规标准材料一般7-10天可到位;定制化设备或进口部件可能需要10-15天。建议选择供应链稳定的服务商,避免材料延误。

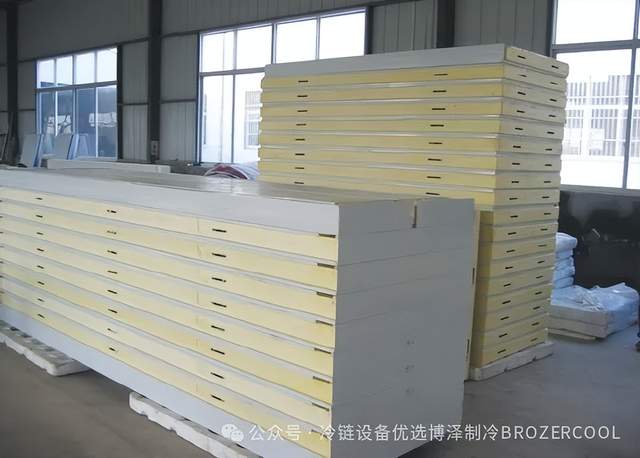

▲ 冷库保温板材与设备材料准备

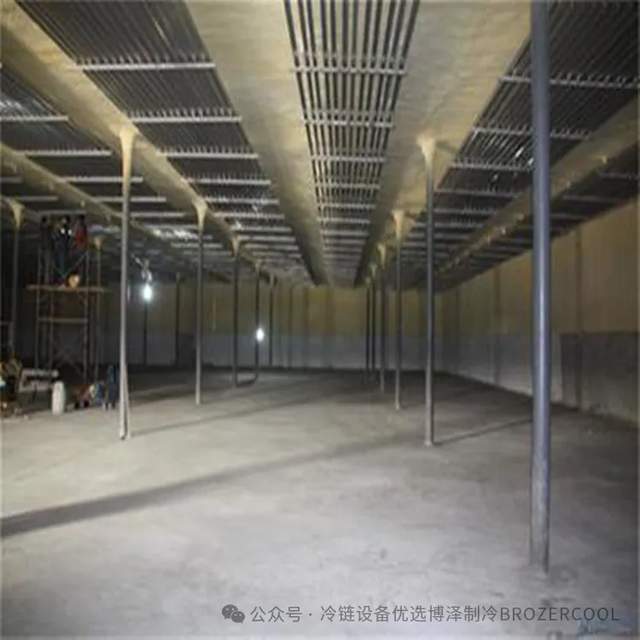

第三阶段:库体施工10-20天
库体施工是冷库建造的核心阶段,主要包括:
基础处理
:地面找平、防潮层铺设、保温层施工
墙体安装
:聚氨酯保温板拼装、密封处理
顶板安装
:吊顶保温板安装、承重结构加固
冷库门安装
:保温门体安装、密封调试
不同规模参考时间
小型冷库(50㎡以下):10-15天 | 中型冷库(50-200㎡):15-20天 | 大型冷库(200㎡以上):20天-3个月

▲ 冷库保温板拼装施工场景
第四阶段:设备安装与库体施工同步
制冷设备安装通常与库体施工交叉进行,主要工作包括:
机组安装
:压缩机、冷凝器的定位与固定
管路连接
:制冷剂铜管焊接、保温处理
电气布线
:控制系统安装、线路连接
风机安装
:冷风机、风道系统安装
✨ 专业提示
经验丰富的施工团队会合理安排工序,实现库体施工与设备安装的无缝衔接,有效缩短整体工期。

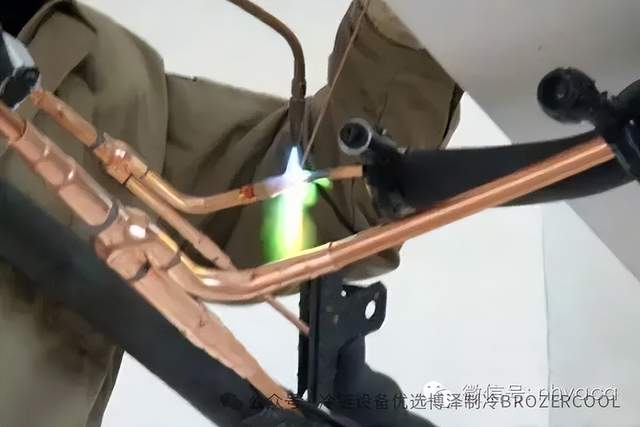

▲ 制冷系统铜管焊接与设备安装
第五阶段:系统调试3-7天
冷库主体完工后,进入最后的调试验收阶段:
压力测试
:制冷系统气密性检测
抽真空
:系统除湿处理
充注冷媒
:添加制冷剂
降温测试
:空库降温测试、温度稳定性检测
功能验证
:除霜功能、应急电源切换等测试
验收交付
:客户验收、操作培训、资料移交
关键指标
标准冷库应能在48小时内达到设定温度,温度波动控制在±0.5℃以内。

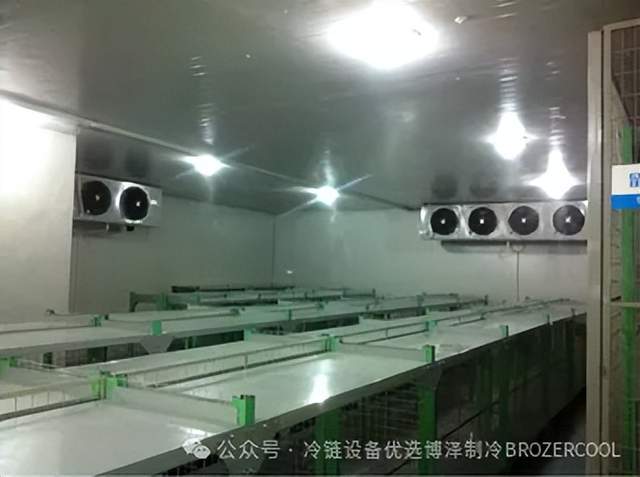

▲ 冷库温度监测系统与设备调试
在项目启动前,做好以下准备工作可以有效缩短工期:
明确需求
:提前确定冷库的温度、容量、用途,避免施工中频繁改方案
场地整理
:提前完成地面平整、水电接入、消防审批
预算到位
:确保资金安排合理,避免因付款问题导致停工
专业的冷库建造团队能带来这些效率优势:
经验丰富
:熟悉各类冷库施工工艺,能预判并解决问题
管理规范
:有完善的项目管理体系,各工序衔接顺畅
资源稳定
:与优质供应商建立长期合作,材料供应有保障
技术过硬
:施工质量好,减少返工和调试时间
并行作业
:设备采购与土建施工同步进行
关键路径
:识别影响工期的关键环节,重点保障
避开不利因素
:尽量避开雨季、严寒天气和节假日施工
定期召开项目进度会议
及时确认设计变更
问题出现时快速决策

▲ 完工后的现代化冷库内部实景
浙江博泽制冷
浙江博泽制冷是专业的冷链工程解决方案服务商,专注于冷库设计、建造、调试及售后维护全流程服务。公司拥有经验丰富的技术团队和完善的项目管理体系,能够为客户提供高效、优质的冷库建造服务。
无论是小型商用冷库还是大型冷链物流中心,博泽制冷都能根据客户需求,制定科学的施工计划,确保项目按时保质交付。
核心结论
冷库建造周期受多种因素影响,小型冷库通常需要3-4周,中型冷库1-2个月,大型冷库可能需要2-3个月甚至更长时间。
总工期 = 设计规划(5-10天)+ 材料准备(7-15天)+ 库体施工(10-20天)+ 调试(3-7天)
合理规划、提前准备、选择专业团队,是控制冷库建造周期的三大关键。冷库建设不是简单的"交钥匙工程",每个环节的质量把控都直接影响后期使用效果和运营成本。
希望本文能帮助您对冷库建造周期有更清晰的认识,为您的冷库项目规划提供参考。如有冷库建造需求,建议尽早对接专业团队,以详实的规划推动项目顺利落地。
END
